Для того, чтобы конкурировать в сложной и быстроизменяющейся сегодняшней обстановке, фирма должна определиться с теми, кто управляет разработкой стратегии – стратегическими менеджерами. Их задача – обеспечение деятельности всей организации по определенному направлению (часто их называют комплексными менеджерами). Они отличаются от функциональных менеджеров, которые обеспечивают реализацию отдельных функций бизнеса (кадры, снабжение, производство, продажа, обслуживание клиентов, учет) и занимают уникальное положение в компании, управляя всей организацией в стратегическом смысле.
По мнению Э. Враппа (университет Чикаго) наиболее удачливые стратегические менеджеры должны обладать следующими качествами:
– быть хорошо информированы,
– уметь управлять своими временем и энергией,
– быть хорошими политиками (создателями консенсуса),
– они не должны быть, как эксперты,"зациклены",
– обладать способностью продвигать программу в частных направлениях.
Хорошая информированность предусматривает возможность принятия широкого диапазона управленческих решений на разных уровнях управления. Менеджеры должны создать сеть источников информации в различных частях организации, что даст им возможность оставаться в пределах оперативных реальностей.
Они должны уметь распределять свое время и энергию среди различных дел, решений или проблем. Они должны знать, когда надо делегировать ответственность, а когда надо включаться в частное решение.
Хороший политик должен обладать искусством достижения консенсуса на основе своих идей, а не давить своим авторитетом для их продвижения. Он должен действовать как член или лидер коалиции, а не как диктатор.
Изменяющийся мир требует от стратегического менеджера определенной гибкости. Он должен быть готовым к маневру и адаптации к складывающийся обстановке. Это не означает, что фирма должна действовать без определенных целей, но надо быть готовым к их корректировке.
Практикум
Генри Гантт (Henry L. Gantt) работал вместе с Ф. Тейлором над количественными методами организации производства. Один из методов наглядного упорядочения работ – диаграммы Гантта (Gantt Charts) – и сегодня считается одним из стандартов де-факто. Идея Гантта состояла в том, что главным ресурсом планирования является время, а основой принятия управленческих решений – сравнение запланированного и фактического состояния работ. На диаграммах Гантта по горизонтали обычно показывают интервалы времени, а по вертикали – работы, операции, оборудование. Горизонтальные отрезки отражают длительность выполнения работ. Выбрав по горизонтальной оси текущий момент времени и получив оперативную информацию о ходе производства, можно сопоставить фактическое состояние дел и планировавшееся.
Все современные системы управления проектами и планирования предлагают представление графиков работ в виде диаграмм Гантта. В то же время диаграммы Гантта имеют ряд очевидных недостатков. Например, с помощью диаграмм Гантта неудобно планировать многовариантные взаимосвязанные цепочки работ (в строительных, военных, государственных проектах, производстве). Для таких задач в военном ведомстве США в 50-е годы были предложены методы сетевого планирования, или методы выбора «критического пути». Кроме того, диаграммы Гантта удобно применять только для одного критического ресурса – времени. При необходимости учета еще нескольких ресурсов, например, технологической оснастки – диаграммы Гантта надо воспринимать как «объемные», приобретающие ряд измерений по числу учитываемых ресурсов. Это удобно для визуальной интерпретации планов, но затрудняет их анализ.
Диаграмма Гантта оформляется в виде таблицы, содержание ее можно варьировать и дополнять важными для составителя графами.
Например:
1. Сведения о количестве дней или недель, отведенных на выполнение каждого действия.
2. Фамилия менеджера или название отдела, ответственного за выполнение действия.
3. Степень важности и своевременности выполнения каждого пункта плана.
Примеры составления диаграммы Гантта рисунки 1,2,3.
Рисунок 1 – Пример составления диаграммы Гантта
Рисунок 2 – Пример составления диаграммы Гантта
Рисунок 3 – Пример построения диаграммы Гантта
Пример решения задачи
Компания «Грамотей» планирует переезд в новый офис. Для организации и управления ходом выполнения работ необходимо разработать проект процесса переезда.
Проект содержит следующие крупные мероприятия:
1. Технические:
– поиск новых офисов;
– отделка помещения;
– перевозка мебели;
– перевозка ИТ – оборудования;
– расстановка мебели;
– установка ИТ – оборудования.
2. Организационные:
– рассмотрение архитектурных планов предлагаемых офисных помещений,
– переговоры об аренде;
– составление плана расположения оборудования и мебели в помещении.
Каждое из перечисленных мероприятий рассматриваться как независимая стадия проекта (или работа), требующая собственных материальных, финансовых и людских ресурсов. Для каждой стадии длительность проведения работ оценена, исходя из имеющихся ресурсов и приведена в таблице 1.

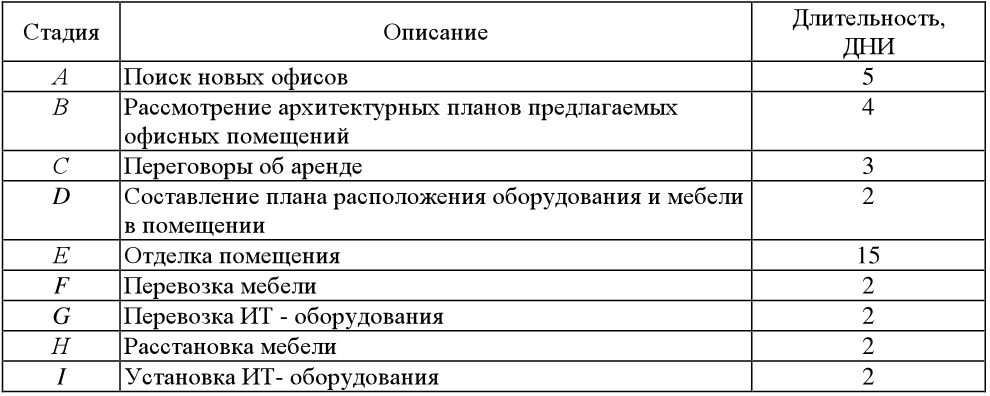

Таблица 1
Длительность стадий проекта "Переезд в новый офис"
Требуется составить проект выполнения работ, согласно которому длительность выполнения проекта была бы минимальна.
Первый вопрос, возникающий при беглом взгляде на постановку задачи и таблицу с описанием работ предполагаемого проекта: сколько времени потребуется для выполнения работ всего проекта? Простое суммирование планируемого срока исполнения, дает сильно завышенную длительность проекта (37 дней). Поскольку разные стадии требуют использования различных трудовых ресурсов, понятно, что некоторые из них могут выполняться независимо друг от друга и параллельно. Вместе с тем некоторые стадии не могут быть начаты до того, как завершены, будут другие стадии.
Таким образом, с самого начала планирования и анализа проекта необходимо четко представить себе взаимосвязи между отдельными стадиями и установить соотношения "предшественник – последователь" для всех стадий проекта (таблица 2).
Таблица 2 Установленные соотношения "предшественник-последователь" для проекта " Переезд в новый офис "
Допустим, что менеджер проекта, основываясь на знании современных строительных технологий и на здравом смысле, установил такие соотношения "предшественник- последователь" для стадий проекта.
Для построения диаграммы необходимо отобразить стадии прямоугольниками, длины которых пропорциональны длительности стадий (Ошибка! Источник ссылки не найден.4). По вертикали отображаются стадии, по горизонтали дни выполнения. Отмечать прямоугольники обозначающие проведение мероприятия необходимо руководствуясь тем, что начинать каждую стадию так рано, как, только возможно. Продолжая процесс построения до исчерпания всех стадий, будет определена длительность проекта – 24 дня.
Рисунок 4 Диаграмма Гантта
Задание 1
Задание постройте диаграмму Гантта и сделайте выводы по срокам выполнения проекта (Таблица 2).
Для выполнения задания:
1. Установите соотношение "предшественник-последователь для проекта «Создание отдела стратегического планирования на предприятии»
2. Постройте диаграмму Гантта.
Таблица 2
Варианты задания создания проекта «Создание отдела стратегического планирования на предприятии»
Контрольные вопросы по теме 1.
