Иван Александрович Дурягин - Пособие по строительству дома стр 13.

Шрифт
Фон

Строительство лучше всего осуществлять из зимнего леса, поскольку он имеет меньшую влажность, и в нём меньшее количество спор вредоносных грибков. Кроме того, сохранить зимний лес от образования и развития в нём грибков после завоза проще, чем летний.

Закупку и завоз материала стен лучше всего осуществлять в зимний период, поскольку только зимой на строительных базах имеется зимний лес. Летом на базах зимнего леса практически не бывает. Оптимальное время для закупки и завоза бруса середина конец февраля.

Площадку для складирования бруса необходимо подготовить заблаговременно. Это должно быть ровное, очищенное от снега до земли место. Прямо по земле необходимо расстелить полиэтиленовую плёнку толщиной больше либо равной 150 мкм для того, чтобы защитить брус от паров влаги, поднимающихся из грунта. Расстояние от земли до нижней поверхности первого ряда бруса должно быть больше либо равно 15 см. Для обеспечения этого расстояния на землю укладываются подкладки из брёвен (бруса). При подготовке площадки в зимний период необходимо учесть осадку подкладок вследствие оттаивания грунта весной. Минимальное количество подкладок под 1-ый ряд бруса 3 шт: одна под серединой штабеля и две в полуметре от его концов.

Между рядами бруса так же следует устраивать подкладки. Каждая подкладка нового ряда должна быть точно над местом подкладки предыдущего ряда. Минимальная толщина подкладки 25 мм. Не следует устраивать слишком широкие подкладки, поскольку так увеличивается вероятность образования грибка в брусе на месте подкладки. Оптимальные габариты штабеля: 10 рядов в ширину, 9 10 рядов в высоту. Подкладок сечением 25×50 мм вполне хватит для такого штабеля.

Между соседними в ряду брусьями должно быть расстояние 3050 мм.

Сверху штабель следует накрывать полиэтиленовой плёнкой, обеспечивая возможность проветривания поверхностей бруса, контактирующих с плёнкой.

Схема складирования бруса на строительной площадке приведена на рисунке 4.6.

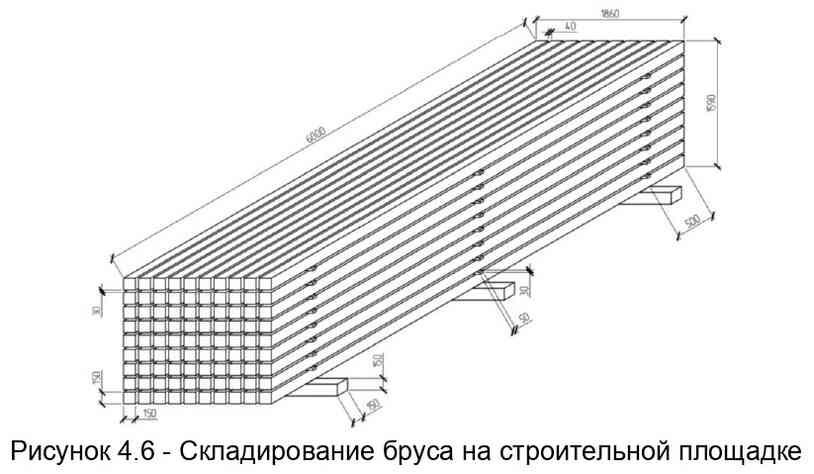

Рисунок 4.6 Складирование бруса на строительной площадке


Следует помнить о деформациях бруса по мере его высыхания, таких как прогиб и кручение. Такие деформации происходят как правило в брусьях двух верхних рядов штабеля. Чтобы снизить количество деформировавших брусьев можно дополнительно пригрузить верхний ряд штабеля в местах расположения подкладок. Для пригруза можно изготовить несколько бетонных блоков из остатков бетона фундамента на этапе бетонирования. Блоки на штабеле следует располагать равномерно, над местами расположения подкладок верхнего ряда бруса, положив под них такие же подкладки как и для бруса.

Снизить вероятность деформирования бруса при усушке можно и на этапе выбора материалов, если продавец материалов предоставляет такую возможность. Брус, сердцевина которого расположена по центру (или почти по центру) менее подвержен деформации, чем брус со смещённой к краю сердцевиной. Это связано с тем, что плотность древесины у центра и по краям разная; вследствие этого, напряжения в сечении бруса по мере высыхания распределяются так же по-разному.

Ещё один способ снизить количество деформировавших брусьев размещать брусья со смещённой сердцевиной в нижних рядах штабеля.

Так же необходимо помнить о том, что чем больше габариты сечения бруса, тем меньше он подвержен деформациям.

Очень важно после завоза бруса на строительную площадку обработать его антисептирующим составом для предотвращения образования и развития в нём грибков. В любом брусе, даже в том, который был заготовлен зимой, есть споры дереворазрушающих грибков. Споры активно развиваются, когда температура окружающего воздуха устойчиво держится больше или равной +5оС, а так же при повышенной влажности воздуха или при замокании бруса во время дождя. Зимой, вследствие того, что температура окружающего воздуха, как правило, не поднимается выше 0оС, споры грибка не развиваются.

Для обработки бруса в летних условиях можно воспользоваться антисептирующим составом на водной основе типа «Сенеж Био», и др. Обработку для консервации следует осуществлять в 1 слой.

Для обработки бруса в зимних условиях можно воспользоваться зимним антисептирующим составом на водной основе типа «Pirilax Classic»  до -15оС (возможна обработка и до -30оС), «Борей»  до -25оС и пр. Перед обработкой бруса зимой антисептик следует нагревать до температуры +80+90оС. Для нагрева антисептика можно использовать кипятильник мощностью 11,2 кВт.

При появлении на брусе следов образования грибка, поражённый участок необходимо обработать хлорным отбеливателем типа «Сенеж Эффо», и др.

Закупать брус следует с запасом 3 5%.

При правильном складировании и консервации бруса зимой, в отходы вследствие деформаций при усушке уходит не более 5% материала.

4.3.2 Изготовление сруба и возведение стен

Возведение стен начинается с устройства окладного венца.

Сначала укладываются 4 бруса венца А по осям А Г. В брусьях заранее просверливаются отверстия под стержни, выпущенные из фундаментов. Стержни для связи фундаментов с окладным венцом предварительно окрашиваются эмалью в 2 3 слоя для защиты металла стержня от коррозии.

Ваша оценка очень важна

0
Шрифт
Фон

Помогите Вашим друзьям узнать о библиотеке

Скачать книгу

Если нет возможности читать онлайн, скачайте книгу файлом для электронной книжки и читайте офлайн.

fb2.zip txt txt.zip rtf.zip a4.pdf a6.pdf mobi.prc epub ios.epub fb3
