Длительность = (оптимистичная оценка + (4 * наиболее вероятная оценка) + пессимистичная оценка) / 6
На основе информации об объеме проекта, требований к его результатам (в т.ч. требований к уровню качества), организационной структуре, персональном составе участников и порядке их взаимодействия, порядке управления изменениями, рисками и проблемными ситуациями разрабатывается, согласоваться и утверждается (в соответствии с установленными в проекте правилами коммуникаций (см. п. 5.)) Устав проекта (см. Приложение 11.). Устав проекта это проектный документ, обеспечивающий всех участников проекта необходимой информацией о порядке управления проектом; создает основу проекта путем определения его целей и задач, объема, планируемых результатов, критериев успешной реализации, требований к управлению проектом и других важных факторов, необходимых для успешной реализации проекта. В отдельных случаях вместо Устава проекта допускается разрабатывать Паспорт проекта (см. Приложение 12.). Паспорт проекта это проектный документ, содержащий укрупненную и обобщенную информацию о проекте: перечень участников, договорная информация, описание технологических решений, планируемые результаты проекта и др.
Устав проекта и План-график проекта предлежат регулярному уточнению и детализации по факту появления (выявления) новой информации, либо возникновения изменений (в соответствии с процедурами управления изменениями).

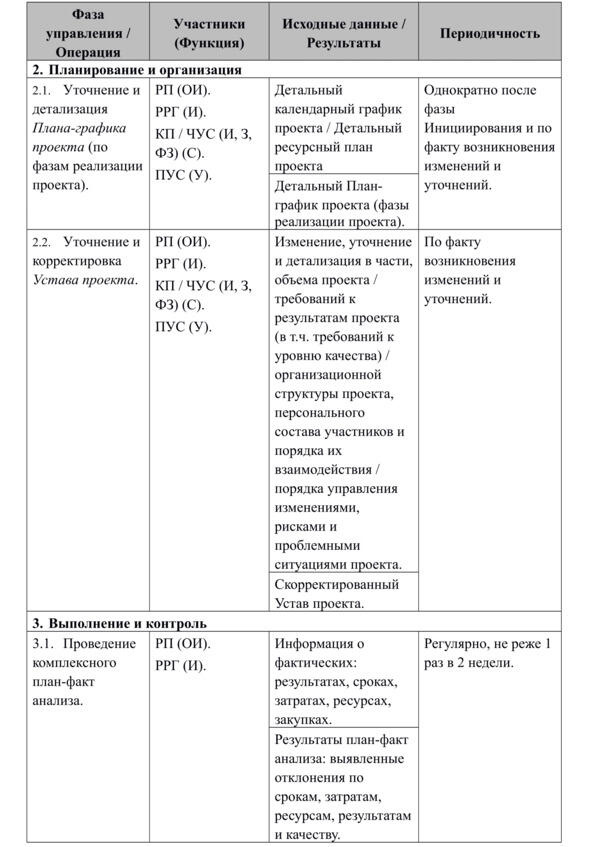

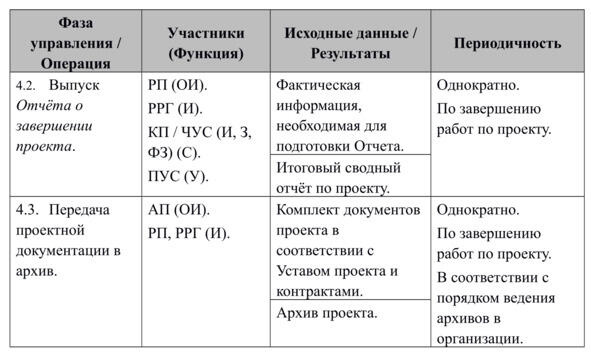

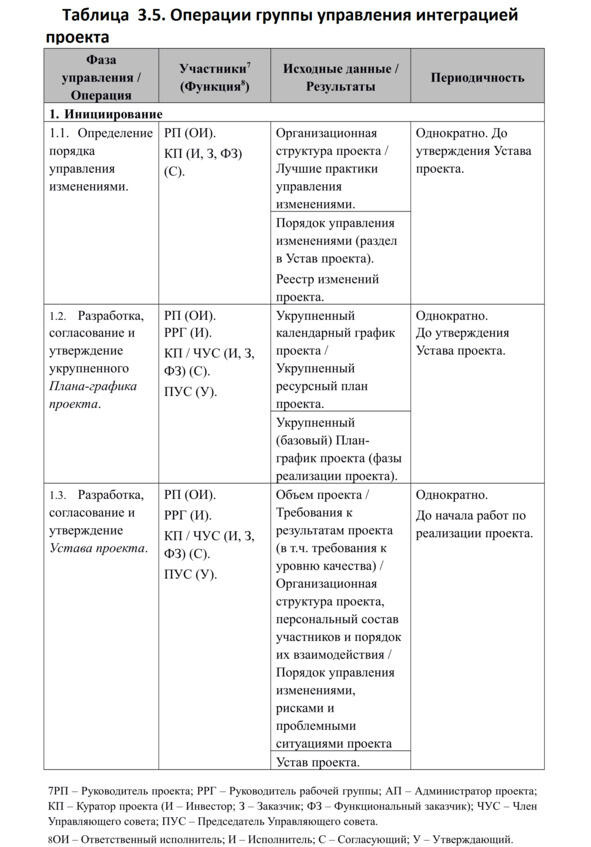

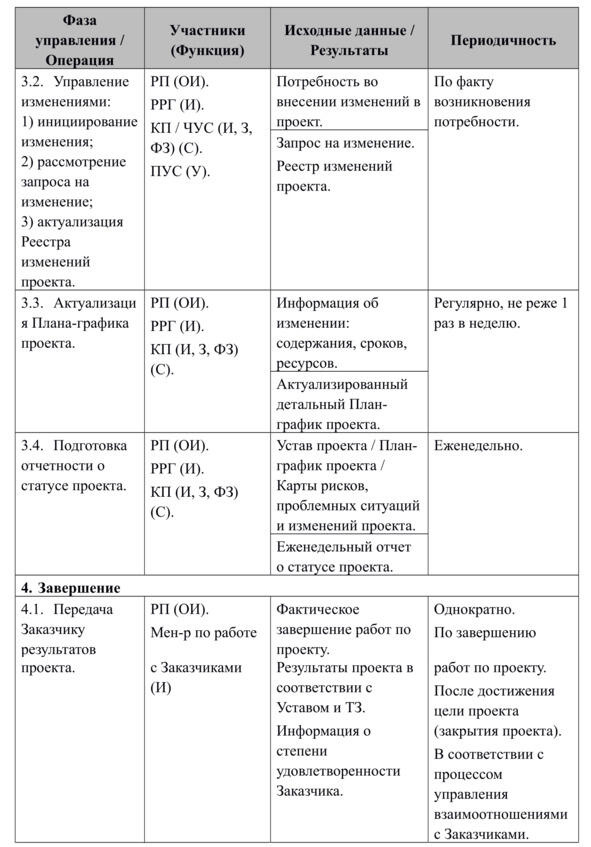

Описание основных операций группы управления интеграцией проекта (сгруппированные по фазам управления) приводится в Табл. 3.5.
На основе информации о фактических результатах, сроках, затратах, ресурсах и закупках в соответствии с методикой (см. Методику комплексного план-факт анализа хода реализации проекта) проводится процедура комплексного план-факт анализа. Выявленные отклонения по срокам, затратам, ресурсам, результатам и качеству используются в операциях процесса управления рисками и проблемными ситуациями (п. 3.7.).
Еженедельно на основе актуальной информации из Устава проекта, Плана-графика проекта, карт рисков, проблемных ситуаций и изменений проекта, а также документов Репозитария проекта Руководитель проекта готовит Еженедельный отчет о статусе проекта (см. Приложение 4.). Еженедельный отчет о статусе проекта это проектный документ, содержащий сводную информацию о степени завершенности проекта на момент его составления. В состав Отчета должна быть включена следующая информация: Общие сведения о проекте (название, данные об основных заинтересованных лицах и команде управления проектом, информация об отчетном периоде); плановые сроки реализации; состояние реализации текущих фаз, этапов и задач (% выполнения; фактические/прогнозные сроки; выявленные отклонения, причины их возникновения, прогнозируемые риски и перечень предупреждающих/корректирующих мероприятий); статус разработки проектной документации (наименование, плановые/прогнозные/фактические сроки завершения разработки, состояние разработки, причины задержки с разработкой и предложения по их устранению); основные достигнутые результаты за отчетный период и планируемые результаты на следующий отчетный период; перечень основных проблемных ситуаций (название и краткое описание, перечень действий по устранению; перечень реализовавшихся рисков, которые привели к проблеме; ответственный за устранение); перечень актуальных рисков проекта (название и краткое описание, уровень, стратегия реагирования, перечень действий до/после возникновения, ответственный за выявление, ответственный за реагирование). Согласование и утверждение Отчета осуществляется в соответствии с установленными в проекте правилами коммуникаций (см. п. 3.5.). Как правило, Отчет готовится Руководителем проекта к еженедельным статусным совещаниям проекта.
По факту завершения работ по проекту (фазы или этапа проекта) осуществляется передача Заказчику полученных результатов проекта. Перечень передаваемых результатов и порядок их передачи определяется установленными в проекте правилами коммуникаций (см. п. 3.5.) и положениями соответствующих контрактов. После передачи Заказчику результатов проекта установленным порядком формуется архив проекта. Архив проекта это хранилище комплекта проектной документации в электронном виде. Архив проекта должен в обязательном порядке содержать электронные версии юридически значимых документов проекта с печатями и подписями, как правило, в формате Adobe PDF.
