На основе Плана реализации проекта и данных о требуемых сроках реализации проекта формируется Календарный график (расписание) проекта  календарный график, содержащий структурированные по фазам, этапам и задачам (пакетам работ) перечень всех работ и вех (планируемых результатов и контрольных событий) проекта с зависимостями и привязкой к календарным датам их начала и завершения (для вех даты начала и окончания совпадают). На основе календарного графика проекта формируется План-график проекта. Календарный график проекта подлежит регулярному уточнению и детализации в рамках процесса управления интеграцией проекта (см. п. 4.).

В соответствии с действующей процедурой проведения комплексного план-факт анализа (см. п. 4.) осуществляется регулярный мониторинг и контроль сроков реализации проекта.

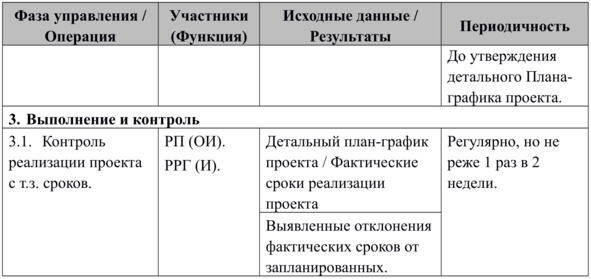

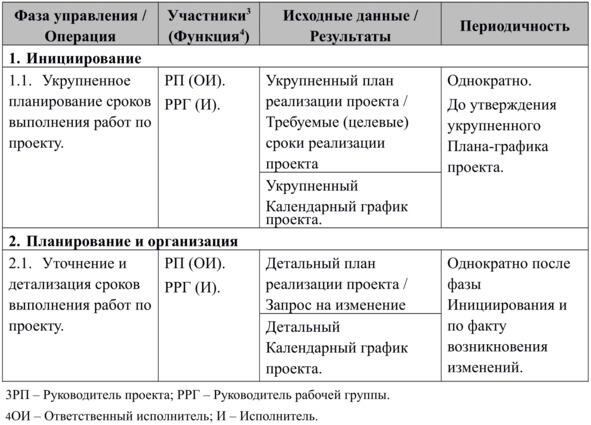

Описание основных операций группы управления сроками проекта (сгруппированные по фазам управления) приводится в Табл. 3.3.


Табл. 3.3. Операции группы управления сроками проекта



3.3. Управление человеческими ресурсами в проекте

Целью операций группы управления человеческими ресурсами в проекте является обеспечение проекта человеческими ресурсами (персоналом) требуемой квалификации и в необходимом количестве. Требования к квалификации персонала определяются в первую очередь объемом проекта, а количество привлекаемого персонала  требуемыми сроками реализации проекта.

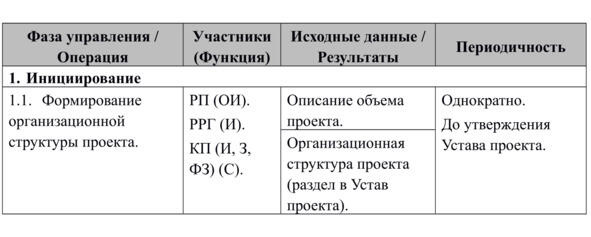

Исходя из объема проекта и круга заинтересованных лиц формируется организационная структура проекта, которая включается в Устав проекта. В соответствии действующими процедурами Процесса управления персоналом и организационной структурой проекта определяется персональный состав участников проекта (вносится в Устав проекта) и выявляются требуемые вакансии проекта.

На основе данных об объеме проекта, о персональном составе участников проекта и Плане реализации проекта формируется Ресурсный план проекта. Ресурсный план содержит укрупненный (по должностям или компетенциям) и/или детальный (по фамильный) перечень привлеченного в проект и требуемого персонала с привязкой к задачам (пакетам работ) и вехам из Плана реализации проекта. На основе ресурсного плана проекта формируется План-график проекта. Ресурсный план проекта подлежит регулярному уточнению и детализации в рамках процесса управления интеграцией проекта (см. п. 4.).

Привлечение требуемого персонала в проект и его освобождение от участия в проекте осуществляется в соответствии с действующими процедурами Процесса управления персоналом по решению Руководителя проекта по результатам оценивания результатов их работы. На всех участников проектной команды заполняются табели учета фактических трудозатрат в соответствии с действующими процедурами учета трудовых ресурсов (см. Методику ресурсного планирования и учета трудозатрат в проектах).

В соответствии с действующей процедурой проведения комплексного план-факт анализа (см. п. 4.) осуществляется регулярный мониторинг и контроль ресурсной обеспеченности проекта.

Профессиональное развитие, обучение и мотивирование участников проектной команды осуществляется в соответствии с действующими процедурами Процесса управления персоналом.

По завершению проекта команда управления проектом проводит итоговое оценивание работы участников проектной команды и руководителя проекта. По результатам оценивания принимаются решения о премировании согласно действующим процедурам материального стимулирования и о дальнейшем задействовании персонала в проектах.

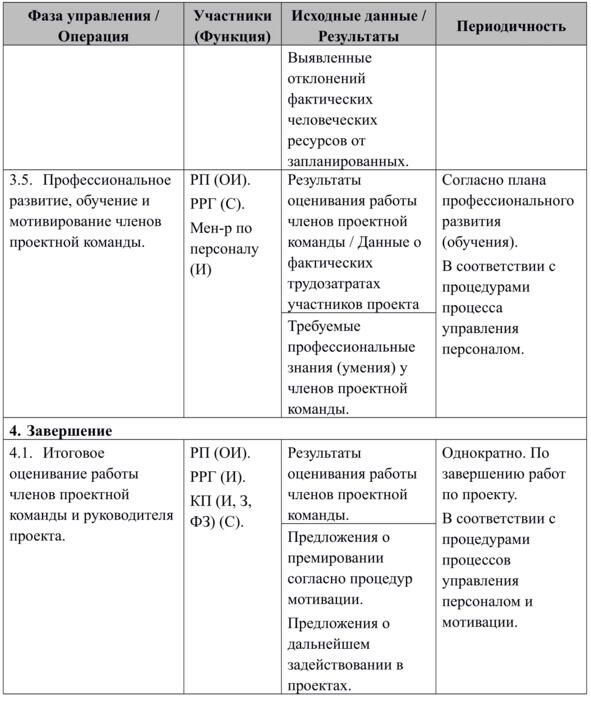

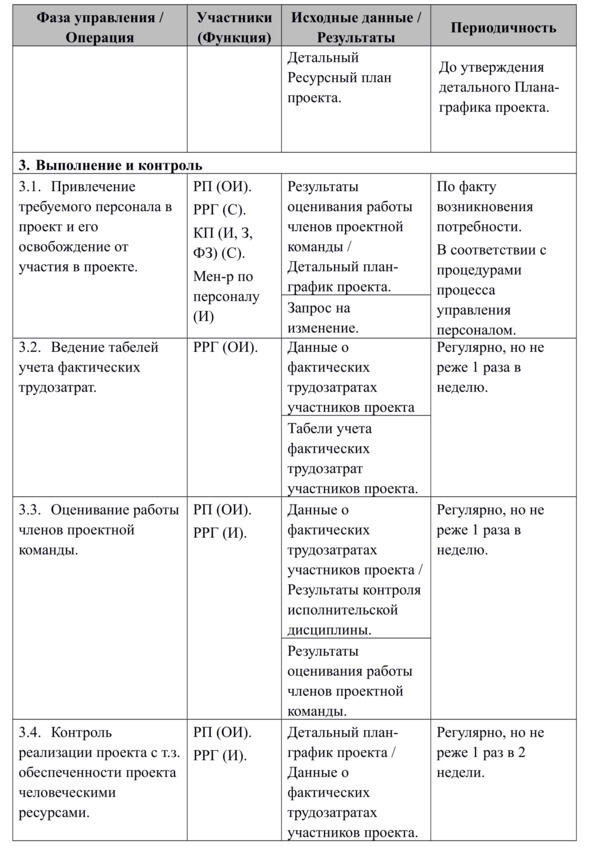

Описание основных операций группы управления человеческими ресурсами в проекте (сгруппированные по фазам управления) приводится в Табл. 3.4.


Таблица 3.4. Операции группы управления человеческими ресурсами в проекте





3.4. Управление интеграцией проекта

Целью операций группы управления интеграцией проекта является обеспечение целостности процесса управления проектом и связанности его операций путем формирования набора обязательных проектных документов и поддержания их в актуальном состоянии на протяжении всего жизненного цикла проекта.

Ваша оценка очень важна

0
Шрифт
Фон

Помогите Вашим друзьям узнать о библиотеке

Скачать книгу

Если нет возможности читать онлайн, скачайте книгу файлом для электронной книжки и читайте офлайн.

fb2.zip txt txt.zip rtf.zip a4.pdf a6.pdf mobi.prc epub ios.epub fb3
