При проходке кессоном скальных или полускальных грунтов производство взрывных работ при рыхлении грунта под ножом должно обеспечивать опирание кессона на фиксированные зоны (целики), расположение и величина которых должны быть указаны в ППР.

Снижение давления воздуха в рабочей камере кессона перед взрывом не должно вызывать наплыва грунта из-под ножа, а временное повышение давления после взрыва не должно превышать 50 % рабочего давления.

Затопление камеры кессонов, что необходимо в случае вынужденного перерыва в производстве работ, следует производить путем постепенного понижения воздушного давления. Вытеснение воды из затопленной камеры надлежит производить под давлением, не превышающим проектное.

Заполнение рабочей камеры грунтом, бетоном или бутовой кладкой следует выполнять с обеспечением их плотной укладки по всей высоте рабочей камеры. Пустоты, оставшиеся между материалом заполнения и потолком рабочей камеры, нужно заполнять цементным раствором путем его нагнетания под давлением не менее 0,1 МПа.

Решения о пригодности опускных колодцев и кессонов, имеющих смещения, перекосы и другие отклонения от проекта, превышающие установленные допуски, принимаются по согласованию с проектной организацией и заказчиком.

При производстве работ по устройству опускных колодцев и кессонов состав контролируемых показателей, предельные отклонения, объем и методы контроля должны соответствовать приведенным в табл. 2.35.

Таблица 2.35. Состав контролируемых показателей, предельные отклонения, объем и методы контроля при устройстве опускных колодцев и кессонов

Юрий Казаков - Универсальный справочник прораба. Современная стройка в России...

Юрий Казаков - Универсальный справочник прораба. Современная стройка в России...

Сооружения, возводимые способом "стена в грунте"

Для приготовления глинистых растворов следует применять бентонитовые глины, а при их отсутствии – местные глины, имеющие физико-механические характеристики, указанные в табл. 2.36.

Окончательная пригодность местных глин определяется по результатам лабораторных испытаний глинистых растворов, получаемых на основе этих глин.

Качество глинистых растворов должно обеспечивать устойчивость стен грунтовых выработок (траншей, скважин) в период их устройства и заполнения.

Таблица 2.36. Физико-механические характеристики глин, используемых для приготовления растворов

Юрий Казаков - Универсальный справочник прораба. Современная стройка в России...

Универсальный справочник прораба....

При разработке неустойчивых грунтов с напорными водами для повышения плотности глинистого раствора допускается применять барит, магнетит и другие утяжелители раствора. Их количество определяется в зависимости от требуемой плотности раствора, но не более 7 % массы глины. При разработке крупнопористых грунтов в целях снижения водоотдачи и потерь глинистого раствора в него можно добавлять жидкое стекло (силикат натрия или силикат калия) в пределах от 2 до 6 % массы глины.

Качество глинистых растворов для повторного их использования следует восстанавливать очисткой или добавкой глин.

При устройстве стен из сборного железобетона по одноэтапной технологии (без замены глинистого раствора тампонажным) нужно применять твердеющий раствор плотностью до 1,2 г/см, одновременно обладающий свойствами обычного глинистого и тампонажного растворов и имеющий после твердения прочность не менее 0,6–0,8 МПа.

До начала работ по заполнению траншеи бетоном, железобетонными конструкциями или противофильтрационным материалом надлежит очистить ее дно от осадка.

Бетонирование стен под защитой глинистого раствора следует производить не позднее чем через 8 ч после образования траншеи на захватке.

Конструкция ограничителей должна воспринимать давление бетона, исключать попадание бетона из одной захватки в другую и обеспечивать заданную водонепроницаемость стыков.

В процессе укладки бетона в траншею необходимо периодически отбирать вытесняемый излишек глинистого раствора, не допуская снижения его уровня в траншее.

Подачу глиноцементного раствора или бетона при устройстве противо-фильтрационных завес следует осуществлять непрерывно, причем низ подающих растворы труб в начале работ должен находиться на уровне дна траншеи, а затем – ниже уровня глиноцементного раствора или бетона не менее чем на 1 м.

Подачу в траншею глинистого противофильтрационного материала надлежит осуществлять способами, исключающими образование в траншее пустот и сводов из материала заполнителя.

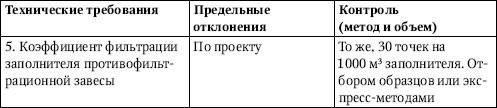

При производстве работ по возведению сооружений способом "стена в грунте" состав контролируемых показателей, предельные отклонения, объем и методы контроля должны соответствовать указанным в табл. 2.36.

Закрепление грунтов

Закрепление грунтов всеми способами, кроме термического, следует выполнять при положительной температуре закрепляемых грунтов. Термическое закрепление грунтов, кроме вечномерзлых, можно производить и при отрицательных температурах.

Для уточнения при необходимости грунтовых условий при производстве работ следует предусматривать возможность выполнения на стройплощадке дополнительного разведочного бурения с определением характеристик грунтов. Объем и номенклатура дополнительных изысканий устанавливаются проектом.

При закреплении грунтов инъекционными способами в условиях существующей застройки нельзя допускать засорения отвердевшими реагентами и повреждения близко расположенных подземных инженерных коммуникаций (коллекторов, кабельных и телефонных каналов, дренажей и др.).

Выполнение работ по закреплению грунтов допускается только по специально разработанным и утвержденным проектам, увязанным с проектом сооружения. Как правило, проекты по закреплению грунтов разрабатываются специализированными проектными организациями.

В случаях, если при инъекционном закреплении грунтов под существующими сооружениями возникли разрывы в грунтах с выходом реагентов на поверхность или в подвалы и коммуникации, необходимо прекратить нагнетание реагентов и выполнить назначенные авторским надзором мероприятия по ликвидации прорывов.

Проверка правильности проектных параметров и технических условий на производство работ по закреплению грунтов осуществляется контрольным закреплением грунтов непосредственно при производстве работ на их начальной стадии.

При контрольном закреплении буросмесительным способом проверяются прочностные свойства материала сваи с выбуриванием кернов или неразрушающими способами, а при наличии указаний в проекте – также несущая способность сваи.

Все скважины в закрепляемом или закрепленном массиве (разведочные, инъекционные, контрольные) после их использования по назначению обязательно подлежат ликвидации путем заполнения стабильным цементационным раствором. Контрольные шурфы должны быть ликвидированы обратной засыпкой и закреплены тем же способом, что и при производстве основных работ.

При приемке законченных работ по закреплению грунтов должно быть установлено соответствие фактически полученных результатов закрепления требованиям проекта. С учетом скрытого характера работ указанное соответствие устанавливается сопоставлением проектно-сметной, исполнительной и контрольной документаций.

Силикатизация и смолизация

Порядок инъекционных работ назначается проектом в зависимости от конкретных грунтовых условий и конструкции закрепляемого массива с соблюдением определенных правил.

♦ До начала основных работ при закреплении грунтов под существующими сооружениями следует производить вспомогательную цементацию зоны на контакте фундаментов и основания.

♦ В неоднородных по проницаемости грунтах слой с большей проницаемостью следует закреплять в первую очередь.

♦ Последовательный порядок инъекционных работ по точкам инъекции в плане и по заходкам в глубину не должен допускать, чтобы ранее закрепленные заходки затрудняли погружение инъекторов для более поздних инъекций.

♦ При закреплении водоносных песчаных грунтов необходимо, чтобы последовательность инъекционных работ обеспечивала надежное отжатие подземной воды нагнетаемыми реагентами. Защемление подземной воды в закрепляемом массиве не допускается.

Для предотвращения выбивания реагентов при сплошном закреплении грунтов через соседние инъекторы (скважины) одновременное погружение инъекторов, бурение инъекционных скважин в плане и нагнетание через них реагентов следует производить не менее чем на удвоенном расстоянии с последующим нагнетанием через пропущенные.

При силикатизации и смолизации грунтов, а также при цементации крупнообломочных грунтов и гравелистых песков допускается оставлять в закрепленном массиве забивные инъекторы или трубы манжетно-тампонных инъекторов в качестве арматуры.

Непосредственно нагнетаемые в грунты рабочие растворы и смеси не должны содержать взвешенных механических примесей, затрудняющих инъекцию и закрепление грунтов в целом. Для удаления взвесей растворы до их нагнетания в грунты следует заблаговременно отстаивать, не допуская в дальнейшем перемешивания, или применять соответствующие фильтры, а нагнетание гелеобразующих смесей производить только с применением фильтров.
