4. Увеличение средней выручки от 1 заказ-наряда. Если клиент решил ремонтировать свой автомобиль, ему предлагают более дорогие или дополнительные, или пакетные услуги. Треть клиентов согласятся, потому что людям легче сказать "да", чем ехать искать другой сервис.

5. Увеличение среднего количества заказ-нарядов на клиента, т. е. закрепление клиентов. Клиентов закрепляют хорошим качеством работ, подробным разъяснением интересующих его вопросов, легкой лестью – похвалой его машине или тому, как он ее содержит, рекомендациями сделать что-то через месяц-другой, приглашением на PR-акции.

Для стабильного роста прибыли необходимо постоянно увеличивать клиентскую базу.

Исполнение заказов

Планирование загрузки персонала

Одним из главных условий коммерческой выгодности работ является постоянно высокая загрузка сервисного цеха. При этом имеется в виду использование трудового потенциала, а не оборудования. Важно регулярно предусматривать на достаточно продолжительный период времени необходимость присутствия в определенные дни основных рабочих тех или иных специальностей и включать их в расчет при планировании занятости. При определении занятости на предстоящий день исходят из следующих нормативов. Механики фактически заняты до 90 % рабочего времени, т. е. каждый вышедший на работу автомеханик занят 7,2 часа из 8.

Мастера, старшие техники и бригадиры механиков по понятным причинам фактически заняты меньше, некоторые из них – до 50 % номинального рабочего времени, т. е. 4,0 часа из 8. Однако в силу различия условий на конкретных предприятиях учитывать занятость этих специалистов следует индивидуально. Занятость учеников механиков можно учитывать исходя из фактической занятости до 75 %, если их возраст старше 18 лет и меньше, если они моложе. Для обеспечения ритмичной работы рассчитывается общий потенциал занятости на основе имеющихся трудовых резервов на каждый день предстоящей недели или месяца, в зависимости от масштабов предприятия. Затем вычитается резерв человеко-часов для выполнения кратковременных заказов и обслуживания не записавшихся заранее клиентов. Резерв обычно составляет 10–20 %. Так определяется потенциал занятости, учитывая который диспетчеры принимают заказы на предстоящие дни. Этот потенциал уменьшается вычитанием трудоемкости каждой очередной предварительной заявки, вплоть до полного его использования. Таким образом, обеспечивается гарантия того, что сроки ремонта автомобилей будут соблюдены, а предприятие будет работать без простоев. Для правильной оценки трудоемкости заказов необходим опыт, особенно при оценке ненормированных работ. Трудности и ошибки планирования уменьшаются при регулярном применении его и контроле правильности его использования.

Многие программы поддерживают функцию объемно-календарного планирования и производственного прогнозирования. Планирование загрузки мощностей производится с учетом цеховых календарей и рабочих смен, параллельной маршрутизации, переноса.

Основным средством визуализации плана работ является диаграмма Ганта (Gantt Chart) [9] . Эта диаграмма представляет собой график, на котором по горизонтали размещена шкала времени, а по вертикали расположен список задач. При этом длина отрезков, обозначающих задачи, пропорциональна длительности задач.

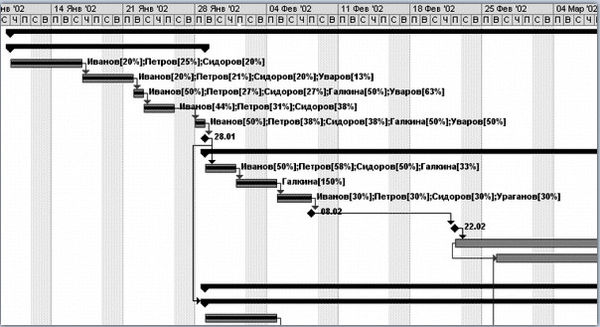

Так выглядит диаграмма Ганта:

Владислав Волгин - Приёмщик автосервиса: Практическое пособие

Диаграммы, производные от диаграммы Ганта:

Detail Gantt (Подробная диаграмма Ганта). Диаграмма используется при оптимизации плана проекта, когда требуется равномерно распределять нагрузку между ресурсами. На диаграмме отображаются возможные периоды времени, на которые выполнение задачи можно отложить без изменения срока окончания проекта.

Leveling Gantt (Диаграмма Ганта с выравниванием). Диаграмма используется для выравнивания нагрузки ресурсов (resource leveling). На ней отображаются все изменения, осуществленные в процессе выравнивания.

Tracking Gantt (Диаграмма Ганта с отслеживанием). Диаграмма используется для сравнения запланированных сроков выполнения проекта и реальных в процессе выполнения проектных работ. Для каждой задачи и фазы на диаграмме отображается запланированный срок выполнения и реальный.

Multiple Baselines Gantt (Диаграмма Ганта с несколькими планами). Диаграмма используется для сравнения первых трех базовых планов проекта.

РА Expected Gantt (Диаграмма Ганта с ожидаемым планом проекта). Диаграммы предназначены для анализа плана работ с помощью метода PERT (PERT Analysis, или сокращенно РА).

РА Optimistic Gantt (Диаграмма Ганта с оптимистичным планом проекта). Поскольку метод заключается в построении трех планов (реалистичного, пессимистичного и оптимистичного) и их дальнейшем анализе, то для работы с ним используются три диаграммы.

РА Pessimistic Gantt (Диаграмма Ганта с пессимистичным планом проекта).

Может получиться так, что вам понадобится изменить стандартную диаграмму Ганта или ее версию. В этом случае нужно воспользоваться возможностями форматирования диаграммы.

Распределение заказов

После оформления заказов их распределяют между исполнителями. Ответственный за это руководитель (начальник сервисного цеха, сервис-менеджер, старший техник, диспетчер и т. п.) планирует и координирует выполнение заказов силами конкретных бригад или автомехаников, с учетом имеющегося трудового потенциала, требуемой квалификации исполнителей и согласованных с клиентами сроков. На предприятиях с типовой схемой управления это обычно делается централизованно, через диспетчерскую службу. На предприятиях с бригадной организацией труда мастер-приемщик сам распределяет заказы между членами своей бригады. Диспетчерский график на стенде дает наглядное представление обо всех заказах, выполняемых сервисным цехом, а также о плановых сроках их завершения. По графику можно определить занятость конкретных исполнителей и подразделений.

Учет рабочего времени

На лицевой стороне заказа-наряда перечисляются подлежащие выполнению работы, а обратная сторона представляет собой бланк для учета рабочего времени. Тщательные учет и регистрация времени присутствия на работе и всех затрат рабочего времени имеют решающее значение для успешного ведения дел на сервисном предприятии.

Основные правила учета рабочего времени при выполнении заказ-нарядов:

– начало работы по заказ-наряду отмечается штамп-часами или вручную сразу по его получении, т. е. до установки автомобиля на ремонтный пост и до выяснения всех технических подробностей;

– окончание работы по заказ-наряду отмечается сразу после ее завершения, но до выходного технического контроля, выполняемого мастером;

– все нормированные работы, выполненные одним и тем же механиком, должны сводиться воедино и отмечаться только дважды, т. е. в моменты начала и окончания работ;

– отдельно отмечаются ненормированные работы – регистрируются только фактические затраты времени, которые затем переносятся из графы "фактические затраты времени" в графу "время, оплачиваемое заказчиком".

Корректировка заказов

При выполнении заказов нередко возникает необходимость произвести дополнительные работы, которые либо срочно необходимы, либо целесообразны, так как совмещаются с заказанными. В таких случаях обязательно согласие клиентов. Если с клиентом связаться не удалось или он не согласился на увеличение объема заказа, то необходимость дополнительных работ должна быть обязательно зафиксирована в счете. Это особенно важно, если отказ от их выполнения может повлиять на надежность автомобиля или на безопасность движения. При согласии клиента отметка об этом делается в заказ-наряде.

Контроль качества исполнения

Задача сервиса – завоевать доверие клиентов, качественно обслуживая технику по обоснованным ценам, завершая работу в указанное время. Доверие клиентов ведет к их лояльности фирме. Они также распространят свое мнение среди друзей и знакомых – незачем говорить, что это самый эффективный вид рекламы. Контроль качества – один из главных инструментов управления. Сервисная служба, внушающая доверие клиентам хорошим выполнением работы и добивающаяся высоких стандартов качества, привлекает постоянных клиентов, чем создает основу развития бизнеса. Многие клиенты бывают не удовлетворены сервисом. Опросы показывают, что около 40 % клиентов считают сервисные предприятия не способными ремонтировать их машину как следует, с первого раза. Часто клиенты снова и снова жалуются на отношение к ним – они считают, что персонал к ним равнодушен. Как правило, причины недовольства клиентов работой сервис-центров выражаются в следующем [10] :

– работники сервиса сделали не то, что просил клиент;

– работники сервиса не сделали того, что просил клиент;

– работники сервиса обслуживали автомобиль дольше обещанного времени;

– итоговая цена на обслуживание оказалась выше обещанной.

Очевидно, что причина этих недостатков – неудовлетворительная технология обслуживания клиентов, провоцирующая персонал на ошибки в работе. Если клиент при сдаче машины в ремонт вынужден общаться с несколькими сотрудниками – оформитель заказов, приемщик-диагност, мастер, – то искажение запросов и срыв договоренностей неизбежен. Клиента должен принимать один сотрудник. Качественный сервис предполагает, что проблемы устраняются с первого раза. Это непросто. Это значит, что:

– приемщик должен внимательно выслушать то, что говорит клиент;

– приемщик должен правильно записать требования клиента в бланк заказа;

– механик должен иметь соответствующую квалификацию, чтобы устранить проблему;

Ваша оценка очень важна

0
Шрифт
Фон

Помогите Вашим друзьям узнать о библиотеке

Скачать книгу

Если нет возможности читать онлайн, скачайте книгу файлом для электронной книжки и читайте офлайн.

fb2.zip txt txt.zip rtf.zip a4.pdf a6.pdf mobi.prc epub ios.epub fb3
