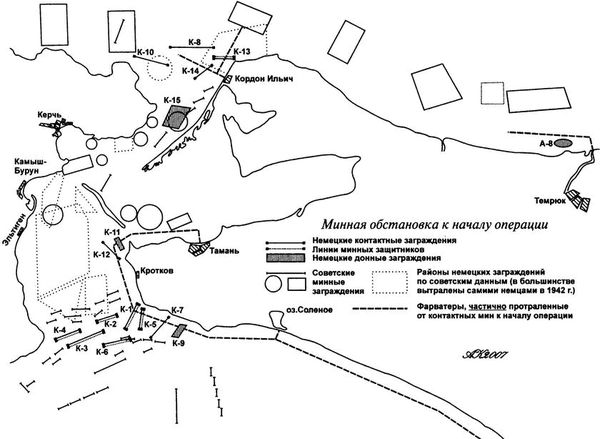

Отдельно нужно сказать о заграждениях из неконтактных донных мин. Осенью 1943 года у немцев с ними происходило что-то непонятное. То ли поступила партия мин или взрывателей ненадлежащего качества, то ли их подготовка к постановке сопровождалась какими-то ошибками. В уже упомянутом случае в Новороссийском порту за несколько суток оживленного движения прямо по минному полю не произошло ни одного подрыва. Срабатывание мин началось уже после окончания Новороссийской операции. Возможно, это связано с неправильной работой приборов срочности и кратности. Примерно то же произошло и в Анапе. Из двух донных заграждений, имевшихся в зоне 3-й группы высадки, "К-9" в районе мыса Железный Рог вообще никак себя не проявило и не было обнаружено даже при послевоенном тралении. Относительно "К-11" в районе Тузлинской промоины нельзя сказать с уверенностью, были ли на нем подрывы (есть несколько спорных случаев). Не выполнили своей функции и донные мины в Керченской бухте (см. главу по Митридатской операции).

На Азовском море перед операцией траление проводилось настолько эпизодически, что при этом ни одной мины обнаружено не было. Заграждение "К-13" у мыса Ахиллеон было обнаружено наблюдением с берега. В отличие от донных заграждений в Керченском проливе и далее на юго-восток, заграждение "А-8" (10 донных мин LMB), выставленное противником в сентябре при эвакуации Темрюка, оказалось просто убийственным. Вероятно, оно стало самым смертоносным из всех, выставленных на наших морских театрах (на 10 минах за несколько месяцев подорвались 7 катеров). Невнимание к борьбе с минами привело к серьезным потерям.

4.2.4. Противовоздушная оборона

Все пункты сосредоточения и погрузки войск, a также аэродромы и железнодорожные станции были плотно прикрыты зенитной артиллерией Северо-Кавказского фронта (см. схему 6). Имелось (включая аэродромные полки ПВО 4-й воздушной армии) 95 85-мм и 32 76-мм орудий, а также 256 37-мм автоматов, не считая 21 авиационной пушки ШВАК и многочисленных пулеметов ДШК. Перед операцией и в ее начале прикрытие осуществлялось также барражем истребителей. Затем они, в основном, перешли к прикрытию дежурством на земле. Была развернута широкая сеть постов ВНОС. Кроме того, ситуацию в воздухе контролировали PЛC "Пегматит" в Фонталовской, приданная 229-й иад, "Редут" в совхозе Бугае и отчасти "Пегматит" в Анапе (последние две станции принадлежали флоту).

Движение десантных отрядов и высадку войск также было намечено обеспечить прикрытием истребительной авиации и рядом предварительных ударов по аэродромам противника.

4.2.5. Противокатерная оборона

Поскольку было возможно вмешательство немецкого флота, во время перехода десантных отрядов морем и во время высадки планировалось развернуть катерные дозоры на опасных направлениях. Всего по плану действия 1-й и 2-й групп высадки обеспечивали 4 ТКА и 4 БКА, а 3-й группы высадки - 15 ТКА. Дозоры сразу после высадки 1-го эшелона должны были усилить торпедные катера и бронекатера из сил охранения и групп дымзавесчиков. Разведке не удалось вовремя установить, что у немцев не осталось флота в Азовском море. Поэтому дозоры севернее входа в пролив оказались напрасной тратой сил.

Непосредственное охранение десантных отрядов на переходе должны были осуществлять отряды охранения, состоявшие из торпедных, сторожевых катеров и бронекатеров (фактически отряды охранения созданы не были). При встрече с противником отражать атаки должны были и сами катера с десантом. Десантные войска также могли в случае необходимости участвовать в морском бою. Для этого к ведению огня было подготовлено перевозимое вооружение, вплоть до 45-мм противотанковых пушек. Кроме того, на части десантных плавсредств были установлены зенитные пулеметы ДШК, привлеченные вместе с расчетами из частей ПВО. В портах погрузки (Тамань, Кротков, Соленое озеро) были установлены в роли противокатерных 76-мм дивизионные пушки 796-го артполка 318-й стрелковой дивизии.

4.3. Специальное обеспечение

4.3.1. Инженерное обеспечение

Так как противнику в целом удалось осуществить планомерный отход с Таманского полуострова, он успел разрушить здесь всю инфраструктуру. Наиболее болезненно на подготовке операции сказалось разрушение железнодорожных путей и портовых сооружений. Восстановление старых пристаней и строительство новых началось 12 октября. К концу месяца удалось ввести в строй 23 пристани: 13 для войск 56-й армии (Темрюк - 4, Пересыпь - 1, Кучугуры - 3, Кордон - 2, коса Чушка - 3) и 10 для войск 18-й армии (порт Тамань - 2, Гадючий Кут (Комсомольск) - 2, Кротков - 3, Соленое озеро - 3).

Постройкой занимались три понтонно-мостовых батальона СКФ (19, 37 и 54 омпмб) и инженерные роты баз флота. К работам привлекался и личный состав войск. Постройка велась из подручных средств. Бревна и доски брались из разрушенных строений или вылавливались из воды, гвозди собирались на развалинах. В районе Кордона и на косе Чушка работы проводились по ночам из-за противодействия немецкой артиллерии. И все равно понтонеры несли потери. Помимо артогня, пристани разрушались штормами, и их приходилось восстанавливать заново. Была проведена подготовка к быстрой постройке пристаней на захваченных плацдармах.

Пристани в Пересыпи, Кучугурах и Комсомольске оказалось невозможно использовать из-за погодных условий в ноябре-декабре. По той же причине вскоре после начала операции практически прекратилось использование пристаней Соленого озера. То есть заметная часть усилий по их постройке была растрачена впустую.

Не менее важной задачей были постройка и дооборудование переправочных средств, способных преодолеть пролив. Опыта такой работы у инженерных частей СКФ не было. Подробно эта работа описана выше.

Еще одной большой задачей стала организация судоремонта на Таманском полуострове. Керченская ВМБ к октябрю вообще не имела ремонтных средств. Азовская флотилия располагала скудными ремонтными силами, к тому же они остались далеко в тылу. Между тем заранее было понятно, что собранные разношерстные плавсредства потребуют частого ремонта. Даже если не брать в расчет возможные боевые и навигационные повреждения, нужно было ждать многочисленных поломок и аварий из-за интенсивного использования судов на переправе, тем более в условиях непогоды. Вдобавок большая часть катеров была сильно изношена уже к началу операции. Многие двигатели проработали без планового ремонта вдвое дольше установленных норм.

В ходе операции боевые катера с серьезными повреждениями и неисправностями приходилось отправлять в южные базы. Ремонт же мобилизованных судов, десантных ботов и т. п. организовали на месте. Надергав ремонтников и оборудование из различных баз флота и технических служб фронта, постепенно удалось создать ремонтную базу. Сначала она размещалась в Тамани, а с 6 ноября - в Сенной. Дело постепенно налаживалось, но до конца операции возможности ремонтной базы оставались скромными. Значительная часть катеров простаивали в ремонте или в его ожидании, что негативно сказалось на ходе операции.

К инженерному обеспечению нужно также отнести подготовку подразделений саперов, включенных в первый эшелон десанта. Они должны были высадиться в первых рядах со средствами борьбы с минами, проволочными заграждениями и т. п. Кроме того, личный состав штурмовых отрядов получил ножницы, "кошки" и другие инженерные средства.

Ваша оценка очень важна

0
Шрифт
Фон

Помогите Вашим друзьям узнать о библиотеке

Скачать книгу

Если нет возможности читать онлайн, скачайте книгу файлом для электронной книжки и читайте офлайн.

fb2.zip txt txt.zip rtf.zip a4.pdf a6.pdf mobi.prc epub ios.epub fb3
