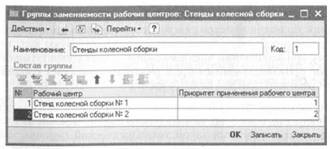

Каждый элемент справочника «Группы заменяемости рабочих центров» содержит перечень отдельных рабочих центров, каждый из которых характеризуется приоритетом применения. Этот приоритет используется процедурой автоматического оперативного планирования, чтобы решить, на какой рабочий центр назначить операции в первую очередь, если есть возможность

выполнить ее на нескольких доступных рабочих центрах. При планировании будет выбираться свободный рабочий центр с наибольшим приоритетом.

Любой рабочий центр может входить в несколько групп заменяемости.

Забегая несколько вперед, следует заметить, что в технологических картах для каждой операции указывается конкретная продолжительность, необходимая на выполнение технологической операции. Эта продолжительность будет использоваться при планировании данной операции на любом из рабочих центров группы. Поэтому в группу заменяемости для выполнения некоторой операции корректно включать только такие рабочие центры, у которых время выполнения технологических операций одинаково.

Доступность рабочих центров

При хорошей организации управления и планирования производства весь первоначальный объем доступности рабочего центра в смену будет занят назначенными операциями.

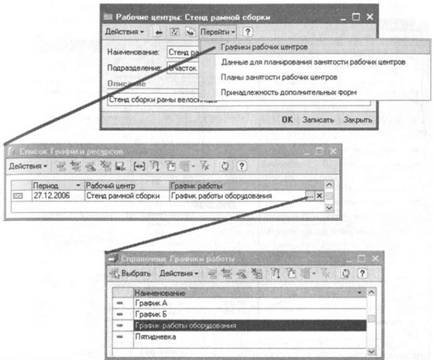

На предприятии могут использоваться разные графики работ для отдельных подразделений, групп сотрудников и для оборудования. Информация о начальной доступности рабочего центра его конкретном графике (или графиках) работы вводится в списке «Графики ресурсов».

В списке «Графики ресурсов» указывается дата, начиная с которой рабочий центр работает по выбранному графику.

Графики работы

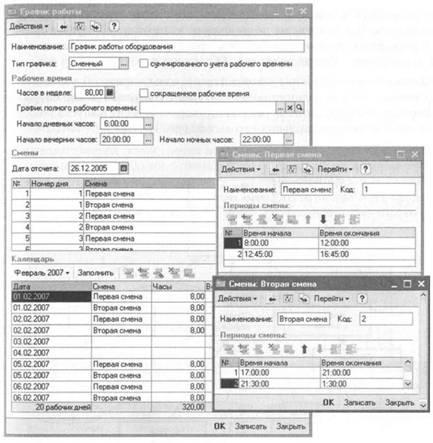

График работы определяет время, которое доступно для планирования технологических операций на этом рабочем центре. Графики заполняются в справочнике «Графики работы». Помимо производственного планирования справочник «Графики работы» используется для целей начисления заработной платы.

Реквизит справочника под названием «Тип графика» влияет на отображаемую форму элемента справочника. В этом реквизите можно выбрать одно из следующих значений: «Пятидневка», «Шестидневка», «Посменный».

В разделе «Рабочее время» (а если график имеет тип «Посменный», то в разделе «Смены») указываются исходные данные для составления рабочего календаря.

Рабочий календарь формируется автоматически нажатием на кнопку «Заполнить» в разделе «Календарь» и отображается в табличной части этого раздела. Этот календарь можно отредактировать вручную.

Посменные графики работы

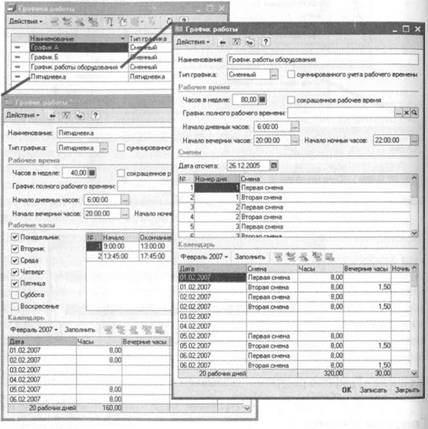

Самый сложный тип графика «Посменный». При использовании такого типа графика в справочнике «Графики работы» указывается порядок следования смен (в разделе «Смены» формы элемента справочника), которые, в свою очередь, описываются в справочнике «Смены».

Технологические карты и операции
Дерево технологических операций

При автоматическом составлении технологического дерева используются результаты процедуры разузлования, которая используется для целей сводного планирования. (Эта процедура рассмотрена в главе 4, см. подраздел «Разузлование», с. 55).

Однако теперь результат получается несколько иным. В узлах дерева располагаются не позиции номенклатуры, а технологические операции. Вершина (корень) этого дерева олицетворяет момент выпуска конечного изделия (или нескольких готовых изделий).

С помощью представленной процедуры формирования технологического дерева (которая, как уже говорилось, использует результаты разузлования по спецификациям) автоматически планируется потребление позиций номенклатуры в конкретных местах рабочих центрах.

Технологическое дерево не хранится в информационной базе, а рассчитывается при необходимости.

Технологические карты

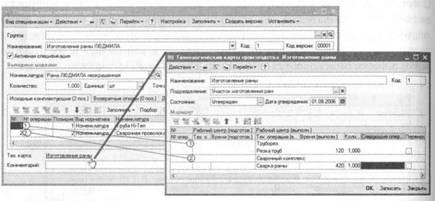

место выполнения и их продолжительность описываются в справочнике «Технологические карты».

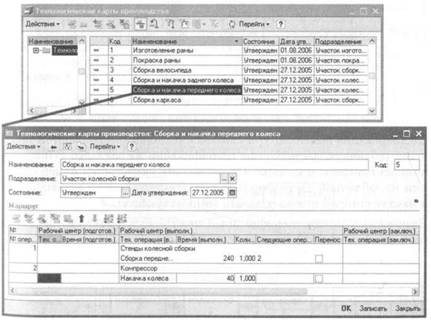

Табличная часть формы элемента справочника содержит перечень технологических операций с указанием рабочих центров, на которых они выполняются (или групп заменяемости рабочих центров, если для данной операции допустима автоматическая замена рабочего центра), и времени выполнения (в секундах).

Для установления последовательности выполнения операций предназначена колонка «Следующие операции». В ней следует указывать номер операции, выполнение которой не может начаться до завершения текущей операции, или список номеров операций (через запятую), если таких операций несколько.

Технологическая карта производства связана с конкретной спецификацией. Эта связь отображается в форме спецификации через гиперссылку с подписью «Тех. карта».

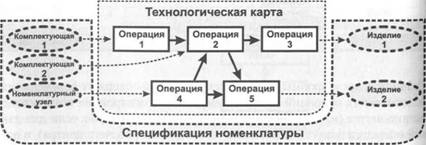

Спецификация номенклатуры связана с технологической картой также через табличную часть формы спецификации на закладке «Исходные комплектующие»: в колонке « операции» указывается номер операции из табличной части формы технологической карты производства, к началу которой нужно подавать комплектующую. Взаимосвязь между спецификацией и технологической картой может быть проиллюстрирована следующей схемой.

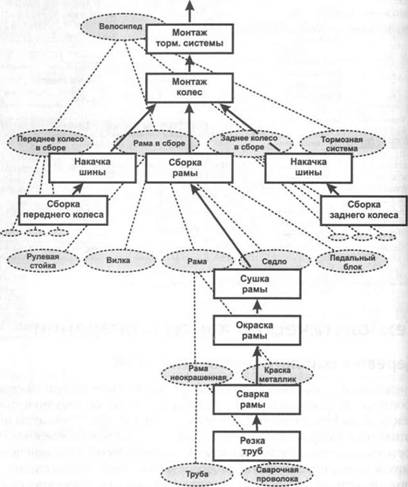

Представленная схема иллюстрирует фрагмент довольно сложного технологического процесса, по завершении которого будет получено два изделия.

Технологическая карта показывает, в каком порядке следует выполнять операции и к началу каких операций следует подавать те или иные комплектующие, которые указаны в спецификации.
