Согласовывались частные технические задания, стоимости работ и заключались контрагентские договоры. Только к концу 1968 г. стали поступать первые технические проекты соисполнителей, которые необходимо было рассмотреть и дать свои замечания по их стыковке с проектом ГА в целом, а после устранения замечаний бюро и заказчика утвердить.

Не дожидаясь результатов всех контрагентских технических проектов, в бюро велась разработка документации технического проекта 1832, которую удалось завершить в марте 1969 г. и направить на заключение базовым институтам отрасли и в институты ВМФ.

Пульты управления Поиска-2, слева командира, справа помощника по электромеханической части

Пульт помощника командира по научно-исследовательской работе

Проект не был подтвержден модельными испытаниями прочного корпуса ЦНИИ им. акад. А.Н.Крылова по вине завода "Красное Сормово", не поставившего необходимых моделей; проектом погружных электродвигателей завода "Электросила"; проектом погружных электрических аккумуляторов НИАИ; проектом погружного насосного агрегата системы гидравлики ЦНИИ АГ и проектами научно-исследовательского оборудования, заказчиком которого был ВМФ.

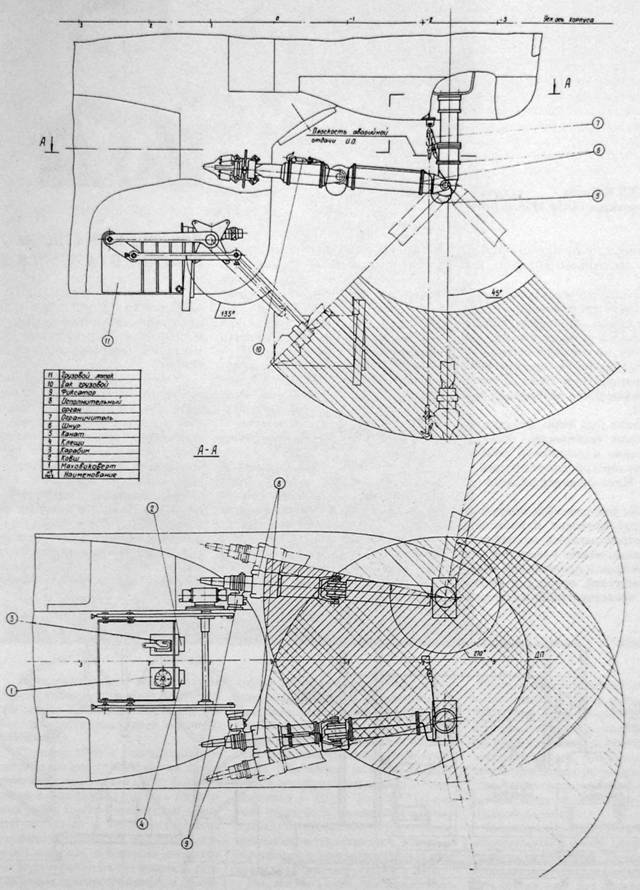

Манипуляторное устройство

После получения от соответствующих министерств-соисполнителей подтверждения заложенных в проект характеристик комплектующего оборудования, по которому не были завершены технические проекты, ВМФ и Минсудпром в мае 1969 г. своим решением утвердили технический проект 1832.

До конца года бюро, получив недостающие технические проекты, приступило к разработке рабочей конструкторской документации по заказу Ново-Адмиралтейского завода.

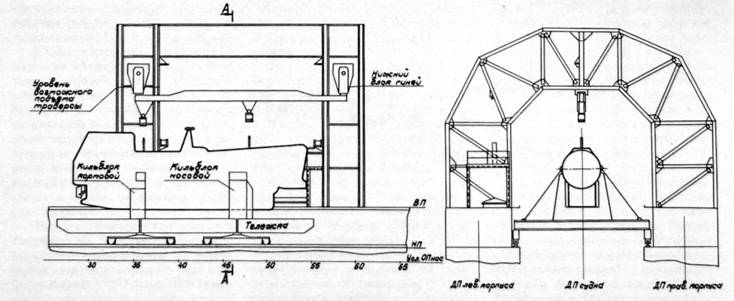

Общее расположение оборудования, трубопроводов и кабельных трасс отрабатывалось на натурном деревянном макете в макетной мастерской бюро и принималось макетной комиссией, состоящей из экипажа, представителей институтов ВМФ и промышленности. На натурных стендах опытного производства отрабатывались опытные образцы аварийных устройств, а в построенной камере высокого давления "ДК-320" (320 кГс/см² ) испытывались опытные образцы комплектующего оборудования.

Наблюдение от ВМФ за разработкой рабочей конструкторской и эксплуатационной документации было поручено военному представительству ВП 289 МО. Старшим наблюдающим по проекту 1832 был назначен О.В.Корытов.

В 1970 г. завод по заказным ведомостям, разработанным бюро, заказал материалы и комплектующее оборудование по договорам с контрагентами. Тем временем бюро закончило разработку эксплуатационной технической документации и вело конструкторское сопровождение работ по строительству опытного "Поиска-2".

О.В.Корытов старший наблюдающий по проектам 1832 и 1906 от ВМФ

М.К.Глозман конструктор Ново- Адмиралтейского завода

ЛЛ.Викторов конструктор Ново-Адмиралтейского завода

До 30 мая был произведен замер электромагнитных полей и контрольная вывеска ГА. Погружение показало обводнение масла системы гидравлики и движительно-рулевых колонок, попадание воды в электрические разъемы кабелей и потерю изоляции аккумуляторных батарей.

В июле с завода были получены новые аккумуляторы с литыми корпусами из полиэтилена вместо сварных из эбонита. Аккумуляторы были смонтированы в контейнеры батарей, а кабельные разъемы отремонтированы. До августа сдаточная команда "сушила" масло и вентилировала воздух из системы гидравлики, КБ "Винт" установило дополнительные уплотнения на валы колонок.

Сдаточная команда завода-строителя, куда входили слесари монтажники цеха 15, специалисты из отдела автоматики завода, электромонтажники предприятия "Эра" и испытательная партия в составе конструкторов завода строителя, а также конструкторов бюро-проектанта, работая сверхурочно, без выходных, прилагали все усилия к успешному завершению ходовых испытаний. Бесценную помощь сдаточной команде приносила самоотверженная работа ответственных сдатчиков опытных образцов комплектующего оборудования.

Представители ВП 208 МО Н И.Козлов и А.Ф.Липеха разделяли участь сдаточной команды и с пониманием относились к сложностям сдачи опытного аппарата в Севастополе, поддерживая все законные требования ответственного сдатчика и главного конструктора.

Зато руководство военной приемки, завода-строителя и бюро-проектанта ограничивались нагоняями главному наблюдающему, ответственному сдатчику и главному конструктору, крайне редко утруждая себя инспекционными командировками в Севастополь, и то лишь в курортный сезон.

Неудачи преследовали сдаточную команду. На последующих августовских и сентябрьских погружениях опять произошли отказы при запусках насосного агрегата системы гидравлики и колонки ДВР-10. Успешным испытаниям не способствовала и погода. 22 сентября при заводке "Поиска-2" между корпусов "Коммуны" на волне более четырех баллов была разбита носовая оконечность и погнут подъемный шток аппарата.

Вот выписка из очередного доклада Ю.К.Сапожкова в министерство:

"По ГА "Поиск-2":

1. Обводнение масла в движительно- рулевых колонках: ДВР-W в апреле, КП-10 в июне, ПУ-6 в июле.

Установлены дублирующие уплотнительные манжеты на выходные валы. КП-10 и ПУ-6 больше не обводнялись. ДВР-10 на выходе 17.08.74 г. опять обводнилась. К сентябрю была разработана и установлена на ГА автономная система компенсации всех колонок, и после замены масла обводнение прекратилось.
